屋根カバー工法の施工方法:手順・工期(日数)・雨の日施工の注意点

次世代の標準「屋根カバー工法」完全理解。専門用語なしでわかる、ご家族と財産を守る屋根リフォームのすべて

こんにちは、株式会社アップリメイク代表取締役の齋藤直樹です。

「そろそろ屋根のメンテナンス時期だけれど、どんな工法が良いのか」「カバー工法を検討しているが、具体的な手順や日数が分からず不安だ」とお悩みではありませんか?

屋根は大切なお住まいを過酷な雨風から守る絶対的な要であり、そのリフォームはご家族の人生や財産に関わる非常に大きなイベントです。

しかし、建築業界には専門的な用語が多く、特に「雨の日の工事はどうなるのか」「施工前の高圧洗浄は本当にしなくて大丈夫なのか」といった、実生活に直結する疑問や不安を抱えるお客様は非常に多くいらっしゃいます。

この記事では、地元静岡で1973年の創業以来、数多くの屋根・外壁塗装実績を積んできた専門店の代表として、次世代のスタンダードとなっている「屋根カバー工法」の全容を、一切の包み隠さず分かりやすく解説します。

私たちが実際に現場で行っているミリ単位の施工手順や、建物を数十年先まで長持ちさせるための見えない部分へのこだわりを知っていただくことで、絶対に後悔のない、安心できるリフォームを実現する手助けとなれば幸いです。

記事のポイント

  • カバー工法において事前の高圧洗浄が不要となる技術的な理由と安全性の根拠
  • 足場の組み立てから引き渡しに至るまでの具体的な施工手順と長寿命化のポイント
  • 標準的な工事日数と日次スケジュール、工期を左右する現場ごとの変動要因
  • 雨天時における作業継続の判断基準と建物を守るための厳格なリスク管理

お客様の幸せを第一に考える屋根リフォーム

屋根リフォームは、単に建物の見た目を新築のように綺麗にするだけの「表面的なお化粧直し」ではありません。

そこに住まうご家族の健康と安全を守り抜き、将来的なライフサイクルコスト(生涯にわたる建物の維持費用)を最適化するための、極めて重要で戦略的な投資行動です。

ここでは、私たちアップリメイクが日々どのような想いと覚悟を持って、お客様の大切な屋根リフォームに向き合っているのかをお伝えします。

私自身のキャリアのスタートは、亡き父の下で厳しい指導を受けながら現場で汗を流す塗装職人でした。

父の口癖は常に「お客様の幸せを第一に施工品質を考える事」であり、それが現在のアップリメイクの絶対的な企業理念として深く根付いています。

屋根のカバー工法においても、私たちは決して目に見える新しい屋根材の美しさだけで満足することはありません。

むしろ、完成後には金属屋根の下に隠れて一生見えなくなってしまう「下地処理の精度」や「防水シートの品質選定」にこそ、一切の妥協を許さず執念を燃やしています。

なぜなら、その隠れた部分の施工品質こそが、10年後、20年後、さらには30年後のお住まいの寿命とご家族の安心を決定づける絶対的な要素だからです。

利益優先で安価な材料を使ったり、見えないからといって工程を省いたりするような業者が後を絶たないこの業界において、私たちは「日本一厳格な14項目の品質管理システム」を自ら課しています。

静岡という生まれ育った愛する地域に密着し、皆様に心から信頼され、安心して任せていただける本物の専門店であり続けるために、私たちはプロフェッショナルとしての誇りを持って日々の業務に全力を注いでいます。

◆斎藤のワンポイントアドバイス

私たちアップリメイクは、下請け業者を挟まない完全な「職人直営」の会社です。

だからこそ、職人一人ひとりの塗装や板金技術の高さだけでなく、お客様への細やかな心配りや、仕事に対する熱い情熱を何よりも大切にしています。

工事が完了し、足場が外れた瞬間からが、お客様との本当のお付き合いの始まりだと考えています。

屋根カバー施工方法の基本と長寿命化

現代の住宅メンテナンス市場において、安全性と経済性の両立を高い次元で実現する選択肢として急速に普及しているのが「屋根カバー工法」です。

まずは、この工法がどのような構造的メカニズムを持っており、なぜこれほどまでに建物の長寿命化に大きく貢献するのかについて、建築物理学の観点も交えながら詳しく解説していきます。

屋根カバー工法(専門用語では「重ね葺き工法」とも呼ばれます)とは、現在お住まいの屋根材(スレートやコロニアルなど)をわざわざ解体・撤去することなく、そのままの状態で温存し、その上から新しい高性能な防水シート(ルーフィング)と、極めて軽量で耐久性の高い新規の金属屋根材を被せて、屋根全体を「二重構造」にする画期的なリフォーム手法です。

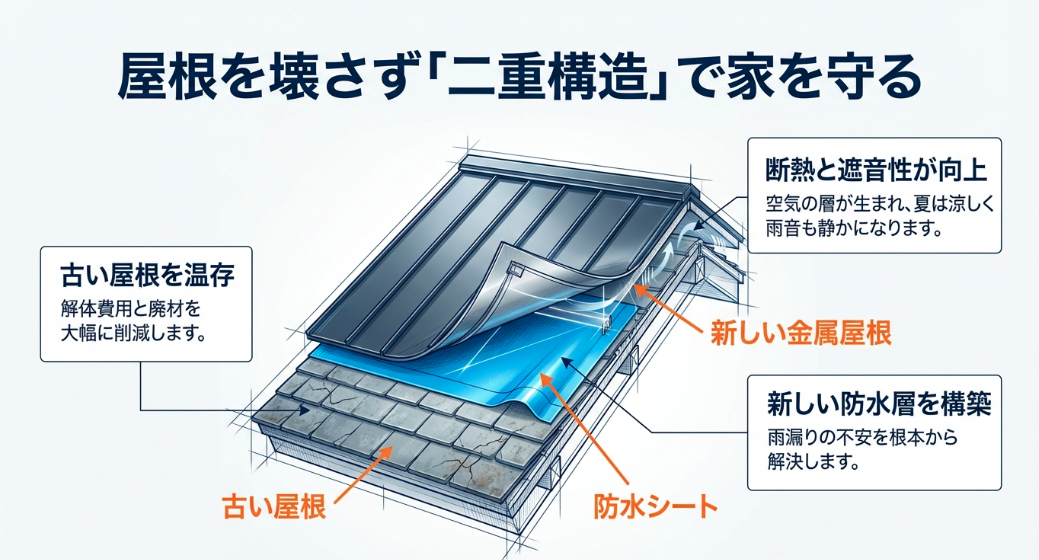

古い屋根の上に防水シートと新しい金属屋根を被せる二重構造の図解。断熱と遮音性が向上し、解体費用と廃材を大幅に削減できるメリットを記載

従来の「屋根塗装」は、あくまで既存の屋根材の表面を紫外線や雨水から保護するためのコーティング(化粧直し)に過ぎず、すでに寿命を迎えて破れてしまった内部の防水シートまでを直すことは絶対にできません。

一方でカバー工法は、屋根の防水層そのものをゼロから新しく強固に再構築するため、現在進行形の雨漏りに対する根本的な解決策となるだけでなく、将来の雨漏りリスクも完全にシャットアウトできるのです。

屋根カバー工法がもたらす圧倒的なメリット

既存の屋根材を剥がさないため、大掛かりな解体作業や、それに伴う高額な「廃材処分費用」を丸ごと削減できます。

さらに、屋根が物理的に二重になることで空気の層が生まれ、室内の断熱性(夏涼しく冬暖かい)や遮音性(雨音が響かない)が飛躍的に向上します。

表面にスーパーガルテクトなどの高耐久金属屋根を採用すれば、数十年先まで再塗装の必要がない、極めて安心な住環境が手に入ります。

また、ライフサイクルコスト(生涯費用)の観点からも、カバー工法は非常に合理的な選択です。

初期費用だけを見れば塗装工事の方が安価に思えますが、塗装は10年〜15年ごとに何度も塗り替えと足場代(約15万円〜30万円)が必要になります。

カバー工法を採用すれば、その後の数十年間にわたる高額なメンテナンス費用を劇的に抑えることが可能になります。

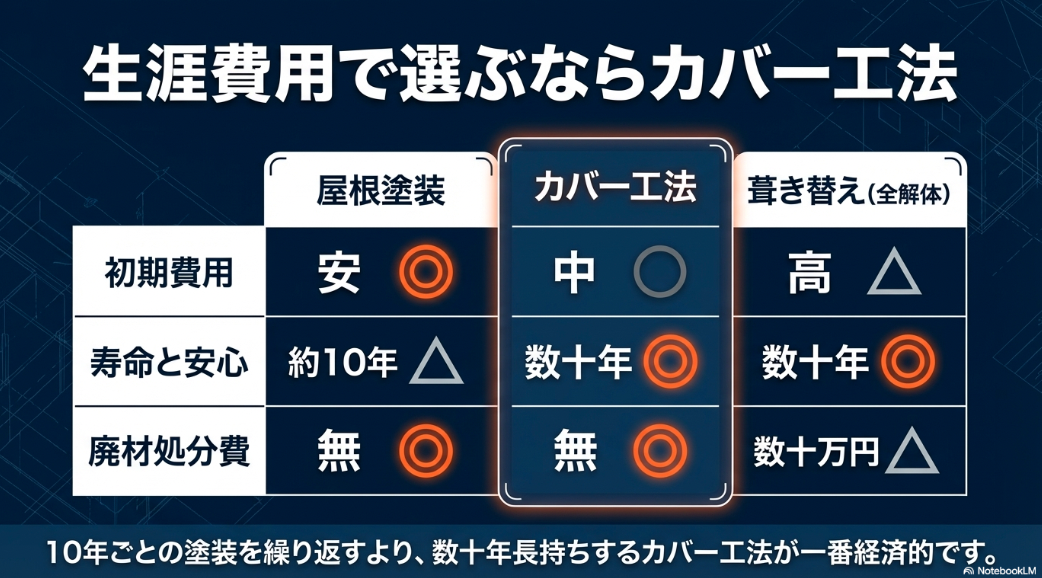

屋根塗装、カバー工法、葺き替え工事の比較表。10年ごとの塗装を繰り返すより、数十年長持ちするカバー工法が一番経済的であることを記載

より詳しい仕組みについては、弊社の屋根カバー工事とは?向いている家・工事の流れ・費用目安をわかりやすくの記事でも詳細に解説しておりますので、ぜひ併せてご覧ください。

施工前の高圧洗浄は本当に必要か

屋根リフォームをご検討中のお客様から、現地調査の際などに非常によくいただくのが「工事の前に、長年蓄積した屋根のコケや汚れを高圧洗浄で綺麗に洗わなくていいの?」という率直なご質問です。

ここでは、カバー工法における高圧洗浄の要否について、技術的な裏付けと安全性の観点から徹底的に解説します。

屋根カバー工法で洗浄しない理由と安全性

外壁塗装や屋根塗装の工事においては、業務用の強力なエンジン式高圧洗浄機を用いて、劣化した旧塗膜(チョーキングの粉など)や頑固なコケ、カビなどを徹底的に洗い落とす工程が「絶対条件」となります。

塗装工事は塗料という液体を屋根材に「化学的に密着・接着」させる工法であり、表面にわずかでも汚れが残っていると、すぐに塗膜が剥がれてしまう致命的な施工不良に直結するからです。

しかし、屋根カバー工法においては、業界の標準的なアプローチとして「洗浄しない」という選択が広く認められており、むしろ特定の環境下では洗浄を避けることが強く推奨されています。

その最大の理由は、カバー工法と塗装工事では、建物を守るための構造的アプローチが全く異なるためです。

カバー工法は、塗料のような「化学的な接着」に依存するのではなく、ビスや釘、あるいは強力な粘着シートを用いた「物理的な覆い被せと固定」によって新しい屋根を構築します。

この工法において、既存の古い屋根はもはや表面の美しさを求められることはなく、単なる「新しい屋根を強固に支えるための土台・下地」として再定義されます。

したがって、既存屋根の表面に多少の砂埃やコケが付着していたとしても、それが上から被せる新しい防水シートの設置精度や、新規金属屋根材の機械的な固定力、ひいては最終的な防水性能に直接的な悪影響を及ぼすことは極めて少ないのです。

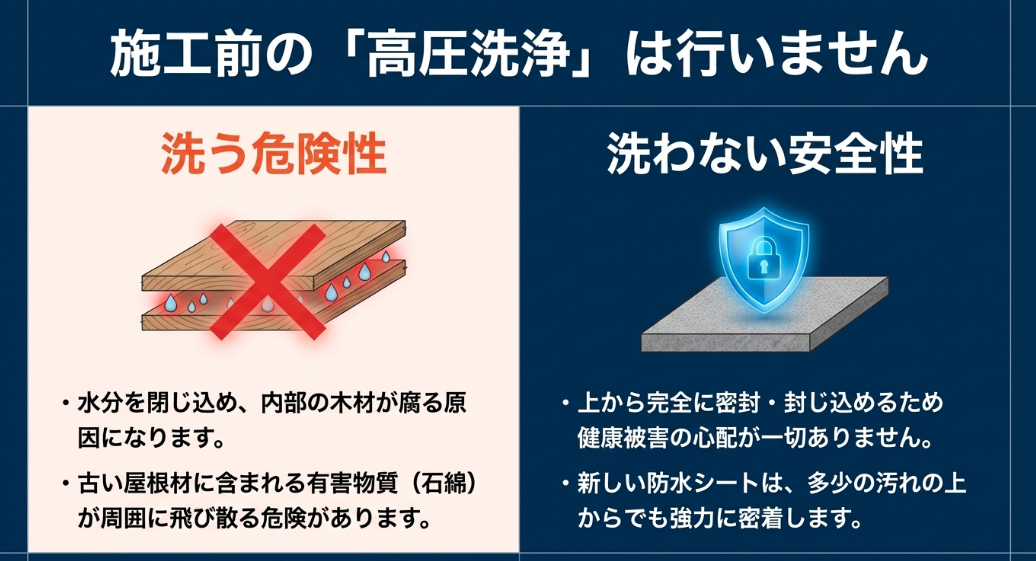

水分を閉じ込め内部の木材が腐る原因や、古い屋根材に含まれる有害物質が飛び散る危険性を防ぐため、洗わない安全性を解説した図

工期短縮とリスク回避のメリット

無用な高圧洗浄の工程を意図的に省くことは、プロジェクト全体に大きなメリットをもたらします。

洗浄を行った場合、内部まで染み込んだ水分が完全に乾燥するまで数日間待機しなければならず、もし乾燥が不十分なまま上から防水シートで蓋をしてしまうと、内部に湿気を閉じ込めて野地板(下地の木材)を腐らせるという大惨事を招きます。

洗浄しないという選択は、この「湿気閉じ込めリスク」を完全にゼロにし、同時に足場が設置されている煩わしい工事期間を短縮することにも直結する、非常に科学的で合理的な判断なのです。

アスベスト飛散を防ぐ徹底した配慮

カバー工法において「事前に高圧洗浄を行わない」という選択がもたらすもう一つの、そして最大の社会的付加価値は、深刻な健康被害リスクの確実な低減と、近隣トラブルの完全な回避にあります。

日本の住宅事情において、2004年(平成16年)以前に製造・施工されたスレート屋根の大部分には、屋根材の強度や耐火性を高める目的で、強力な発がん性物質として知られる「アスベスト(石綿)」が大量に含有されています。

築20年以上が経過し、紫外線や雨風によって表面の塗装が剥がれ、素材自体が脆くスカスカになっているアスベスト含有屋根に対して、強力な水圧で不用意に高圧洗浄を行えばどうなるでしょうか。

劣化したスレート材の表面が容赦無く削り取られ、目に見えないミクロのアスベスト繊維を含む汚染水の飛沫が、ご自宅の敷地内にとどまらず、数メートルから数十メートル離れた隣家や周辺の生活環境にまで広範囲に飛散する危険性が極めて高いのです。

アスベストを含む屋根材を「葺き替え工事」で全て解体・撤去する場合、大気汚染防止法などの厳しい法令に基づき、作業員の防護服着用、周囲の厳重な隔離養生、そして特別な管理型処分場への運搬などが必要となり、通常の解体費用に加えて「数十万円単位」の莫大なアスベスト特別処分費が施主様に重くのしかかります。

しかし、屋根カバー工法を選択し、あえて高圧洗浄を行わずに既存屋根をそのまま温存することで、この恐ろしいアスベスト問題は一挙に解決します。

既存の屋根材に物理的な破壊衝撃を一切与えることなく、上から新しい防水シートと金属屋根材で完全に包み込んでしまう「エンカプシュレーション(封じ込め)」という手法が実現するからです。

無用な洗浄を避けることで、作業に従事する職人はもちろんのこと、そこで毎日生活を続けるご家族、さらには周辺住民の皆様を深刻な健康被害リスクから完全に守り抜くことができます。

高額な廃材処分費用を丸ごとカットしながら、安全性も担保できるこのアプローチについては、弊社の屋根カバー工法で後悔・失敗しない!よくある落とし穴と対策まとめでも詳しく解説しておりますので、ご自宅の屋根材に不安がある方は必ずご一読ください。

屋根カバー工法の手順の全容と詳細

屋根カバー工法の最終的な品質と耐久性は、完成後に下から見上げる真新しい金属屋根の美しさだけで決まるものではありません。

その真の価値は、新しい屋根材の下に隠れて一生見えなくなる「防水シートの敷設精度」や、雨水の浸入経路を塞ぐ「細部への板金処理」、そして「下地の補強」に大きく依存します。

ここでは、プロの板金専門業者が実践する標準的な施工手順を、解体から完成までの全プロセスに分解し、各工程に込められた技術的な意図を詳解します。

屋根カバー工法の施工方法の初期段階

屋根リフォームプロジェクトの第一歩は、安全かつ精密な作業環境の構築と、新しい屋根材を隙間なく密着させるための「既存屋根のフラット化(平滑化)」から始まります。

高所での作業品質を担保し、職人の墜落事故を防ぐため、まずは建物全体を囲うように頑丈な足場を組み立てます。

同時に、強風による資材の落下や、微細なホコリが近隣の車や洗濯物に付着するのを防ぐため、飛散防止用のメッシュシートを隙間なく張り巡らせます。

足場の設置が完了すると、職人が屋根の上に上がり、不要な突起物の解体・撤去作業に入ります。

新しい平らな防水シートや金属屋根を敷き詰めるためには、既存の屋根の表面にあるあらゆる凸凹を徹底的に排除しなければなりません。

まず、屋根の頂上部(棟)に設置されている金属製の「棟板金(むねばんきん)」を丁寧に取り外します。

この際、表面の金属カバーだけでなく、それを固定していた内部の木下地(貫板)も、腐朽の有無に関わらず全て撤去し、完全に平らな面を作り出します。

また、積雪地域などで既存の屋根に「雪止め金具」が設置されている場合、これを残したまま上からシートを被せると、金具の先端が新しい防水シートを突き破り、そこから確実に雨漏りを引き起こす致命的な原因となります。

そのため、専用の電動工具を用いて、雪止め金具を根元からフラットに切断する処理が必須となります。

さらに、この初期段階で職人は屋根の上を歩き回り、下地となる野地板(木材)が腐ってブカブカに沈み込む箇所がないかを厳格に点検し、適切な補強処置をご提案させていただきます。

防水シートと役物の確実な設置作業

不要物の撤去と下地の確認が完了すると、いよいよ屋根の寿命を決定づける最も重要な工程である「防水層の再構築」へと移行します。

既存の屋根の表面全体を覆い隠すように、新しい防水シート(ルーフィングシート)を屋根の下部(軒先)から上部(棟)に向かって、規定の重ね幅を守りながら丁寧に敷き詰めていきます。

このルーフィングこそが、万が一台風などで表面の金属屋根材の隙間を雨水が通過してしまった場合でも、室内への浸水を最後の砦として防ぐ「二次防水」の役割を果たします。

ここで重要なのが防水シートの「材質選定」です。

私たちアップリメイクでは、一般的なホッチキス状の針(タッカー)で打ち付けて固定する安価なシートではなく、裏面全体に強力な粘着層を備えた「改質アスファルトルーフィング(粘着層付きゴムアス)」の使用を強く推奨、あるいは標準仕様としています。

粘着層があることで、既存のスレート屋根などが持つ微細な段差や凹凸にしっかりと追従してシート全体が隙間なく密着します。

さらに最大の利点は、後続の工程で新しい屋根材を固定するために上から無数の釘やビスを打ち込んだ際、この粘着層の特殊なゴム成分がビスの周囲に瞬時にまとわりついて穴を完全に密閉するため、釘穴を伝った雨水の浸入を強力かつ長期的に防ぐ効果を発揮する点にあります。

防水シートの敷設と並行して、「役物(やくもの)」と呼ばれる、雨水の流れを緻密に制御し浸入を防ぐための特殊な形状をした板金部材を、屋根の要所に設置していきます。

屋根の先端部分(軒先)には、雨水を雨樋へとスムーズに誘導しつつ強風による屋根材の吹き飛びを防ぐ「軒先水切り」を取り付けます。

屋根の側面(ケラバ)には横からの雨の吹き込みを遮断する「ケラバ水切り」を設置し、熟練の板金技術で屋根全体を包み込む堅牢な防水網を完成させます。

新規屋根材と換気棟の丁寧な取り付け

防水の土台と水流経路が完璧に完成した上で、いよいよ表面の仕上げとなる新規屋根材の設置に入ります。

クレーンやウインチを使用して屋根上へ新しい軽量金属屋根材を搬入し、軒先から屋根の頂上部に向かって順番に張り付けていきます。

現在主流となっているスーパーガルテクトなどの高品質な金属屋根材は、単に上からビスで打ち付けるだけでなく、屋根材の上下の端同士をガッチリと強固に噛み合わせる「インターロック工法」を採用しています。

これにより、大型台風クラスの過酷な暴風試験すらクリアするほどの、極めて高い耐風圧性能と水密性を実現しています。

屋根の平らな部分の施工が終わると、最終仕上げとして屋根の頂上部に新しい棟板金を設置します。

腐食に強い樹脂製などの下地材(貫板)を取り付け、その上からガルバリウム鋼板製の棟包みを被せて、強風でも飛ばないよう側面からしっかりとビスで固定します。

そして、カバー工法において建物の寿命を左右する極めて重要な工程が、この頂上部における「換気棟(かんきむね)」の取り付けです。

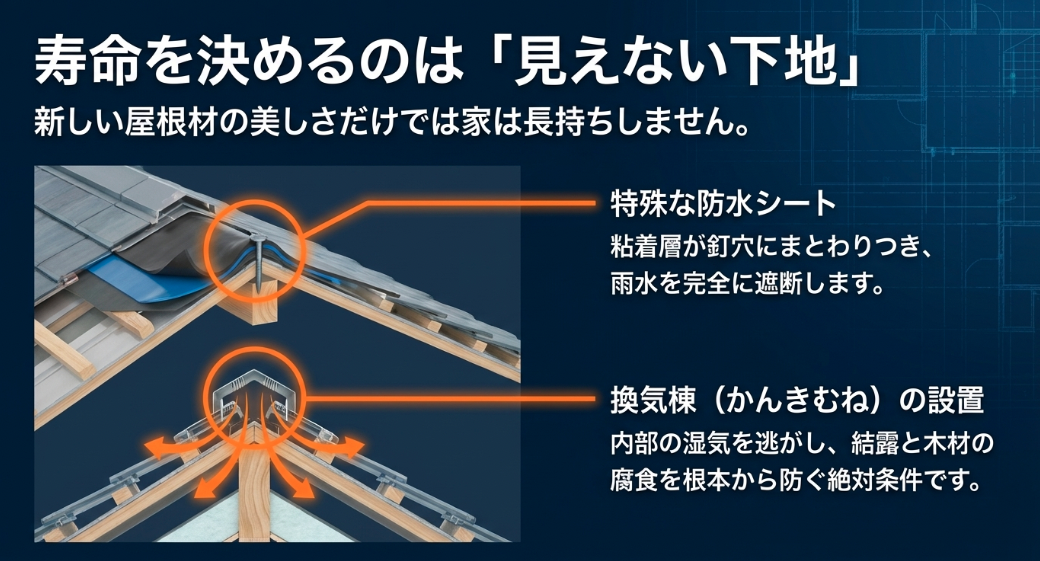

粘着層が釘穴にまとわりつき雨水を遮断する特殊な防水シートと、内部の湿気を逃がし結露を防ぐ換気棟の設置図

結露リスクを根本から防ぐ「換気棟」の絶対性

既存の屋根に気密性の高い防水シートと金属屋根を被せるカバー工法は、皮肉にも室内の生活由来の湿気(呼吸や調理による水蒸気)の逃げ場を奪い、屋根裏に閉じ込めてしまうという深刻な物理的リスクを孕んでいます。

冬場に冷やされた金属屋根と暖かく湿った空気がぶつかると、目に見えない内部で「層間結露(野地裏結露)」が発生し、数年で下地の木材をボロボロに腐らせてしまいます。

これを防ぐため、施工段階で既存屋根の頂上部に意図的に開口(スリット)を空け、特殊な排気構造を持った「換気棟」を設置します。

暖かい空気が上昇する煙突効果を利用して湿気を強制的に外部へ排出することで、下地を常に乾燥した健全な状態に保つことができるのです。

最後に、外壁と屋根の接合部などの微小な隙間に防水用のシーリング処理を施し、毛細管現象による微量の雨水浸入も完全に遮断します。

弊社では、こうした結露のメカニズムや防水の重要性について、屋根カバー工法で結露・雨漏りが起きる原因と対策の記事でも詳しく警鐘を鳴らしております。

全体の仕上がりとビスの打ち忘れがないかの厳格な最終検査を行った後、足場を解体し、メーカーの製品保証書および施工業者の長期工事保証書とともに施主様へお引き渡しとなります。

屋根カバー工法の日数と工期の内訳

注文住宅の居住中に行われるメンテナンス工事において、工期の長さは日常生活へのストレス、近隣への配慮、さらには駐車場の確保といった実生活に直結する極めて重要な要素です。

屋根カバー工法の日数の標準的な目安と、その期間を左右する様々な要因について詳細に分析し、お客様が安心してスケジュールを組めるよう解説します。

標準的な工事期間と工期変動の要因

一般的な規模の戸建て住宅(屋根面積が約80〜100平方メートル程度の、単純な切妻屋根)を想定した場合、屋根カバー工法における純粋な実働工事日数は「約6日間から8日間」が標準的な目安となります。

しかし、実際の現場では足場の組み立てや解体を専門の鳶職人が行うための手配の関係で生じるブランクや、天候不順を見込んだ予備日(バッファ)を総合的に考慮する必要があります。

そのため、着工から完工までのプロジェクト全工程としては「実質的に2週間前後」の期間を見込んでいただくのが、現実的かつ最も安全なスケジュール管理であると言えます。

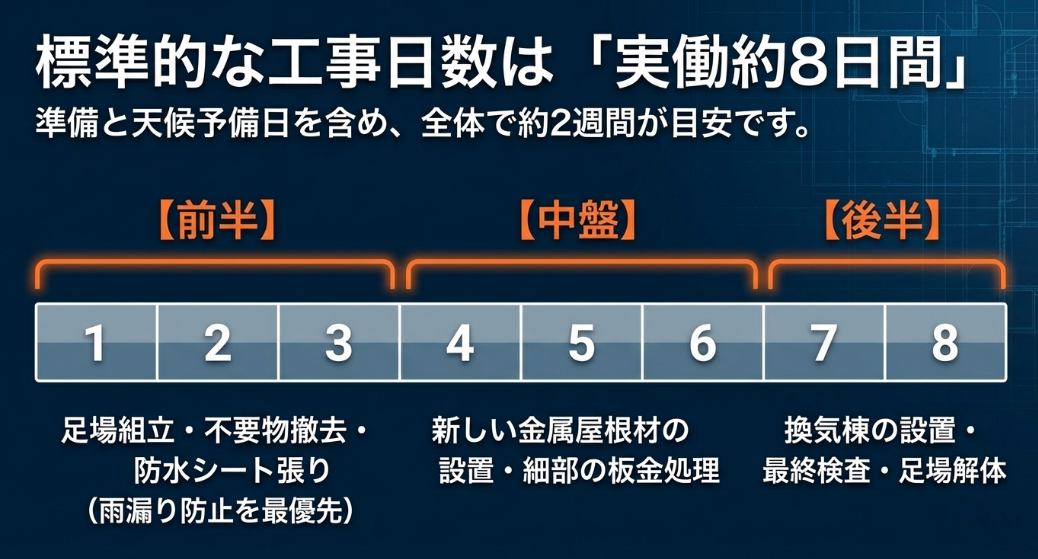

足場組立から防水シート張り、新しい金属屋根材の設置、細部の板金処理、換気棟の設置から足場解体までの実働約8日間のスケジュール表

工期(目安) 実施される主要工程 作業内容の目的と詳細な解説
1日目 足場の組み立てとネット張り 作業員の高所での安全確保、周囲への資材落下防止、および近隣への埃や騒音の軽減を目的とした飛散防止メッシュシートの設置を行います。
2日目 資材搬入・ルーフィング(防水シート)張り 既存の棟板金や雪止めを迅速に撤去した後、天候の急変による雨漏りリスクを最小化するため、直ちに防水シートを屋根全面に敷き詰め、一時的な防水網を完成させます。
3日目 役物(各種板金部材)の精密な取り付け 軒先、ケラバ(妻側)、谷どいなど、雨水が侵入しやすい屋根の外周部や複雑な形状部分に、水流を的確に制御する金属板金を設置し、屋根の基盤を構築します。
4日目 新規屋根本体張り(前半工程) 軒先側(下部)から新しい金属屋根材の敷設を開始します。複雑な形状の屋根の場合は、現場での緻密な切断・加工作業を伴うため時間を要します。
5日目 新規屋根本体張り(後半工程) 残りの面積に金属材を葺き終え、屋根全体の新しい表面を完成させます。強風に耐えるインターロック工法等で強固に固定していきます。
6日目 棟板金・雨押え・換気棟の取り付け 屋根の頂上部を塞ぎ、小屋裏換気のための専用部材(換気棟)を設置します。外壁との接合部などにシーリング処理を施し、防水性を完璧なものにします。
7日目 仕上げの最終確認と資材搬出 施工不良やビスの打ち忘れがないかの厳格な自主検査を実施し、残材や廃材の片付け、周辺の清掃を徹底して行います。
8日目 足場の完全解体とお引き渡し 足場を撤去し、周囲の安全と仕上がりをお客様とともに確認した上で、10年などの長期工事保証書とともにお引き渡しを行います。

工期が延びる最大の要因は、「屋根の形状と複雑さ」です。

例えば、屋根の面が4方向に下っている寄棟(よせむね)屋根や、ドーマーと呼ばれるおしゃれな採光窓が複数ある屋根など、面数が多く入り組んだ形状をしている場合、金属屋根材をその角度に合わせて現場で斜めにミリ単位で切断・加工する手間が飛躍的に増大します。

この緻密な板金加工により、標準日数に2日〜3日が加算されることは珍しくありません。

また、屋根の傾斜(勾配)が急な場合は、屋根の上にも専用の足場(屋根足場)を組む必要があり、職人の移動スピードも低下するため工期が延びます。

さらに、建物的規模や高さ、立地条件も大きく影響します。

3階建て以上の建物は、人力での荷揚げが困難なためクレーンや電動ウインチを使用する準備作業に時間を要します。

隣接する家との距離が極端に近くて資材置き場を確保できない場合や、駐車スペースがなく離れたコインパーキングから職人が歩いて運ばなければならないといった現場環境の制約も、作業効率を低下させる要因となります。

外壁塗装との同時施工によるスケジュールの変化

屋根カバー工法単独であれば2週間前後ですが、足場代(15万円〜30万円)を1回分節約するという絶大な経済的メリットを得るために、外壁塗装と屋根カバー工法を「セット」で同時に行うケースが非常に多く見られます。

この場合、高圧洗浄や外壁の補修、3回塗り塗装などの工程が加わるため、プロジェクト全体の工期は「約3週間から1ヶ月前後」に及びます。

この長期間にわたり、ご自宅の駐車場に足場の柱が立ったり資材が置かれたりするため、自家用車を一時的に近隣の月極駐車場などへ移動させる必要が生じるケースもあります。

事前の緻密な計画と準備が求められます。

屋根カバー工法における雨の日の厳格な対応策

屋外で行われる屋根リフォーム工事において、降雨はプロジェクトの進行を妨げる最大の不確定要素であり、天敵です。

屋根カバー工法の雨の日の対応について検索されるお客様の多くは、工事中の突然の雨がもたらす建物内部への深刻な雨漏りリスクや、作業が遅れることによる追加費用の発生に対して、非常に強い不安を抱いておられます。

屋根の修繕工事と雨は切っても切れない関係にあり、施工中の進捗状況に応じて「作業継続の可否」は極めて厳格かつ科学的に判断されなければなりません。

雨天時の作業判断と徹底した防水養生

工事の途中で雨が降った場合、あるいは天気予報で確実に雨が予想される場合、現場の状況によって私たちがとるべき対応は明確に二分されます。

その判断の絶対的な境界線となるのが、「新しい防水シート(ルーフィング)の敷設が屋根全面に完了しているか否か」という一点に尽きます。

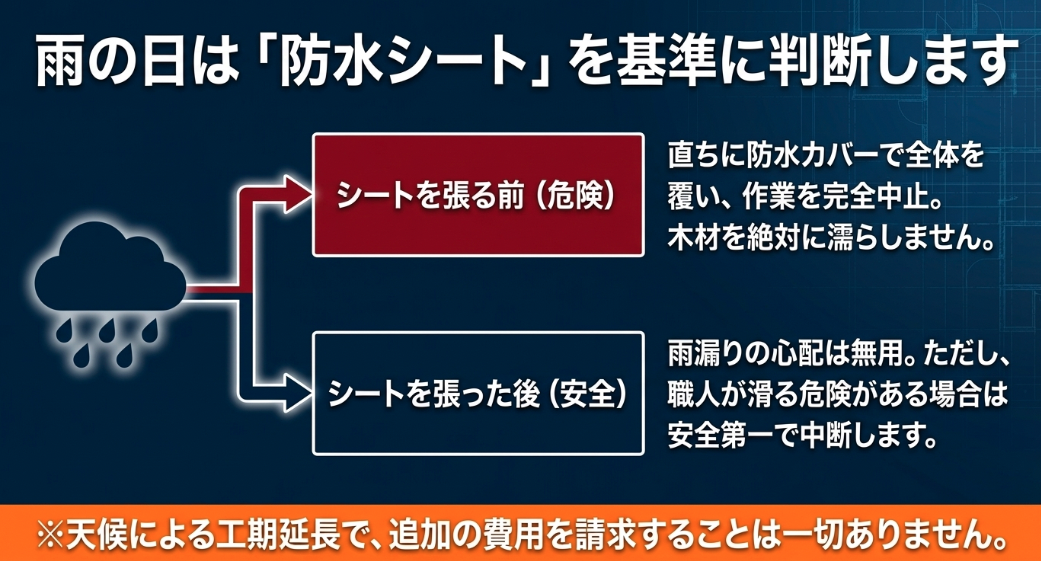

雨天時にシートを張る前は危険として作業を完全中止し、張った後は安全として判断する基準を示した図

最も警戒すべき「第一のフェーズ」は、既存の屋根の棟板金を撤去し、古い屋根材の隙間や、その下にある木枠(貫板)、さらには建物の構造体である木質の「野地板」が剥き出しになっている状態です。

この段階での降雨は、建物にとって最も危険なタイミングです。

この状態で雨水が侵入すると、建物内部への直接的な雨漏りを引き起こすだけでなく、下地となる木材が大量の水分をスポンジのように吸い込んでしまいます。

したがって、防水シートを張る前の段階で雨が降り出した場合、職人は直ちに持参している大型のブルーシートなどで屋根全体を厳重に覆う「防水養生」を行い、一切の作業を中断して天候の回復と下地の「完全な乾燥」を待たなければなりません。

「水分の閉じ込め」がもたらす建物の致命的な腐朽

スケジュールの遅れを取り戻すために、下地の木材が雨で濡れたままの状態で、上から気密性の高い防水シートや新しい金属屋根で蓋をして作業を強行することは、プロとして絶対に許されない最悪の行為です。

内部の水分は永遠に逃げ場を失い、密閉された湿気は後に木材腐朽菌を爆発的に増殖させ、屋根を支える木材をドロドロに腐らせてしまいます。

数年後に台風が来た際、新しい屋根ごと強風で吹き飛ばされるといった大惨事の引き金となるため、雨天時の無謀な強行作業は厳に慎まなければなりません。

一方で「第二のフェーズ」として、新しい防水シート(ルーフィング)を屋根全面に隙間なく敷き詰め、確実な固定を終えた後であれば、建物の一次的な防水機能はすでに完璧に確保された状態にあります。

したがって、この段階に達していれば、小雨程度であれば金属屋根材の張り付け作業などを安全に継続することが可能なケースもあります。

ただし、金属製の屋根材や濡れた防水シートは摩擦係数が低下して非常に滑りやすく、職人の滑落や墜落といった重大な労働災害リスクが高まるため、雨量や風の強さに応じて安全第一で中断の判断を下します。

ここで施主様が最も安心すべき重要なポイントは、雨天によって工事が数日延期・中断され、職人の現場への出向き回数が増えたとしても、私たち優良な施工業者は天候を理由とした「追加の人件費や足場延長費用」を施主様に請求することは一切ないという点です。

最初から天候不順を見込んだ予備日(バッファ)を設定し、自然を相手にする工事であることを前提とした適正価格でお見積もりをご提示しているため、焦らず確実な施工品質を優先することができるのです。

屋根カバー工法に関するよくある質問(FAQ)

Q1. 自宅は瓦屋根(日本瓦・セメント瓦)なのですが、カバー工法で軽い金属屋根にすることはできますか?

A. 残念ながら、日本瓦やセメント瓦のような大きく波打った形状や、分厚い厚みのある屋根材に対しては、構造上カバー工法を施工することはできません。

新しい防水シートや金属屋根を平らに密着させて固定することが物理的に不可能だからです。

カバー工法は主に、平らな形状である「スレート屋根(コロニアルなど)」や既存の「金属屋根」に対して行う専用の手法です。

瓦屋根にお住まいの場合は、既存の重い瓦を全て撤去し、軽量で強靭な金属屋根に新しく張り替える「葺き替え(ふきかえ)工法」を強くおすすめいたします。

これにより建物の重量が劇的に軽くなり、地震に対する安全性が飛躍的に向上します。

Q2. 太陽光パネルが乗っている屋根でも、カバー工法でリフォームすることは可能ですか?

A. 施工自体は可能ですが、大きな注意点と追加費用が発生します。

カバー工法を行うためには屋根全体をフラットにする必要があるため、工事の前に一度、専門の業者を手配して既存の太陽光パネルと架台(金具)を全て取り外し、地上に下ろす必要があります。

そして、屋根カバー工法が完全に終了した後に、新しい金属屋根の上から再びパネルを設置(脱着工事)しなければなりません。

この太陽光パネルの脱着には電気工事の専門技術と足場の確保が必要となり、数十万円規模の追加費用が発生するケースがほとんどです。

Q3. 工事の期間中、家の中で普段通りに生活することはできますか?引越しは必要ですか?

A. はい、お引越しの必要は全くなく、ご自宅で普段通りに生活していただきながら工事を進めることが可能です。

既存の屋根を重機で解体する葺き替え工事と違い、カバー工法は屋根を温存するため、大規模な解体騒音や、天井裏から室内にホコリやゴミが落ちてくるといった不快なトラブルがほとんどありません。

電気、水道、ガスなどのライフラインも通常通りご使用いただけます。

ただし、足場の組み立て・解体時や、新しい金属屋根材をビスで固定する作業の際には、ドリル音やトントンという多少の機械音、振動は発生いたしますので、その点はあらかじめご了承いただけますと幸いです。

Q4. 薄い金属屋根を被せると、雨の日にバラバラと音がうるさくなったり、夏場に2階が暑くなったりしませんか?

A. ご安心ください。

一昔前の「トタン屋根」のイメージからそのような不安を抱かれる方は多いですが、現在の技術は劇的に進化しています。

私たちが使用する最新の金属屋根材は、金属板の裏面に分厚く強力な「断熱材」が隙間なく一体成型されています。

これにより、激しい雨粒が屋根を叩く音を断熱材がしっかりと吸収し、雨音を驚くほど静かに抑え込みます。

さらに、既存の屋根と新しい金属屋根の間に空気の層ができることで「魔法瓶」のようなダブル断熱効果が生まれ、夏の強烈な直射日光による熱を強力に遮断します。

Q5. 自宅の屋根材にアスベスト(石綿)が含まれていると診断されたのですが、本当にカバー工法でそのまま被せて安全なのでしょうか?

A. はい、非常に安全です。

むしろ、アスベストを含有した経年劣化の激しい屋根の改修において、このカバー工法(囲い込み・封じ込め)は、国土交通省などの法令でも認められた、極めて安全で推奨されるリフォーム手法です。

アスベストが危険なのは、素材が破壊されたり削られたりしてミクロの繊維が空気中に飛散することにあります。

カバー工法は、既存の屋根材を割ったり破壊したりせずにそのまま温存し、上から気密性の高い防水シートと金属屋根で完全に密封して「封じ込める」ため、空気中に飛散するリスクを最小限に抑えることができます。

誠実な施工で長く安心して暮らせる家へ

ここまで詳細に解説してきた通り、屋根カバー工法は、ご家族の健康を守るアスベスト飛散対策、雨漏りに対する防水性能の抜本的な向上、そして将来の再塗装を不要にする長期的なコスト削減を同時に実現できる、現代の住宅リフォームにおいて非常に優れた戦略的な手法です。

本記事でお伝えした重要なポイントを、改めて以下にまとめます。

事前の高圧洗浄は不要:水分の閉じ込めを防ぎ、アスベストの飛散リスクをなくすことでご家族と近隣の安全を守ります。

見えない部分の施工が寿命を決める:粘着層付き防水シートの適切な選定や、結露を根本から防ぐ「換気棟」の緻密な設置が必須です。

工期と天候リスクの厳格な管理:実質的な工期は2週間前後。雨天時は防水シートの施工完了の有無を絶対的な基準とし、無謀な作業は行いません。

ライフサイクルコストの最適化:足場代や将来のメンテナンス費用を大幅に削減し、長期的な経済性を高めます。

これらの素晴らしい効果を最大限に発揮させるためには、完成後には見えなくなってしまう下地処理の徹底など、高度な専門知識と職人の一切の妥協を許さない高い技術力が絶対条件となります。

私たち株式会社アップリメイクは、静岡の地に深く根ざした専門店として、単にマニュアル通りに屋根材を被せる作業をこなすのではなく、「どうすればお客様のこの家が、1年でも長く安全に長持ちするか」を常に真剣に考えながら、一件一件の施工に向き合っています。

この記事でお伝えした手順や費用の目安はあくまで一般的なモデルケースであり、実際のお住まいの劣化状況や屋根の形状、立地条件はお客様ごとに全く異なります。

もし、ご自宅の屋根の状況について少しでもご不安な点や、他社の見積もりに疑問を感じるようなことがあれば、いつでもお気軽に私たちにご相談ください。

国家資格を持つ専門家が正確な屋根診断を行い、現状の真実を分かりやすくご説明させていただきます。

無理な営業や急がせるような契約は一切行いません。

最終的なご判断は、お客様ご自身に心から納得いただけるまで徹底的に寄り添います。

皆様の思い出が詰まった大切なお住まいが、この先もずっとご家族を笑顔で包み込む安全で快適な場所であり続けるよう、アップリメイクが持てる全ての技術と情熱で、全力でサポートさせていただきます。

まずは無料診断・お見積りを依頼する >

  • この記事を書いた人

齋藤直樹

(株)アップリメイク代表取締役で元職人、塗装という仕事が大好きです。人生の大きな挫折と数多くの出会いを経て今は大好きな地元・静岡で、お客様の笑顔のために仕事ができることに何よりの誇りを感じています。

▼保有資格▼
1級建築塗装技能士・2級建築施工管理技士・有機溶剤作業主任者・高所作業主任者・2級カラーコーディネーター・光触媒施工技能士・乙4類危険物取扱者・ゴンドラ特別教育・職長・安全衛生責任者・第2種酸素欠乏危険作業主任者・宅地建物取引主任者・2級ファイナンシャルプランニング技能士・AFP
